Fermeture temporaire du parking du Centre Administratif - En raison de travaux, le parking du Centre Administratif (route d’Entraigues) ne sera pas accessible jeudi 25 avril et vendredi 26 avril 2024. Le parking Bouscarle (côté piscine) restera accessible durant cette période. Merci de votre compréhension

Trois millions d’euros pour moderniser le collège Voltaire

Actualité du 05/08/2020

Depuis plusieurs jours, des travaux sont en cours au collège Voltaire. Le Conseil départemental de Vaucluse a en effet souhaité réhabiliter plusieurs parties de cet établissement scolaire construit en 1963 et agrandi à la fin des années 90. Un investissement estimé à trois millions d’euros pour cette rénovation qui se déroulera en trois phases, avec une livraison de la dernière phase en février 2022.
Cet été, les premières opérations ont commencé avant la rentrée scolaire afin de minimiser au maximum l’impact des travaux sur l’accueil des élèves et la qualité de vie des riverains. Le chantier a débuté par la démolition du portique d’entrée et se poursuivra par la déconstruction du bâtiment principal (dont désamiantage) et l’installation de structures modulaires dans la cour. La mise en œuvre de ces opérations nécessitera des aménagements spécifiques au stationnement à compter du 16 août 2020.

Le projet en bref :

- La modernisation du collège et des abords

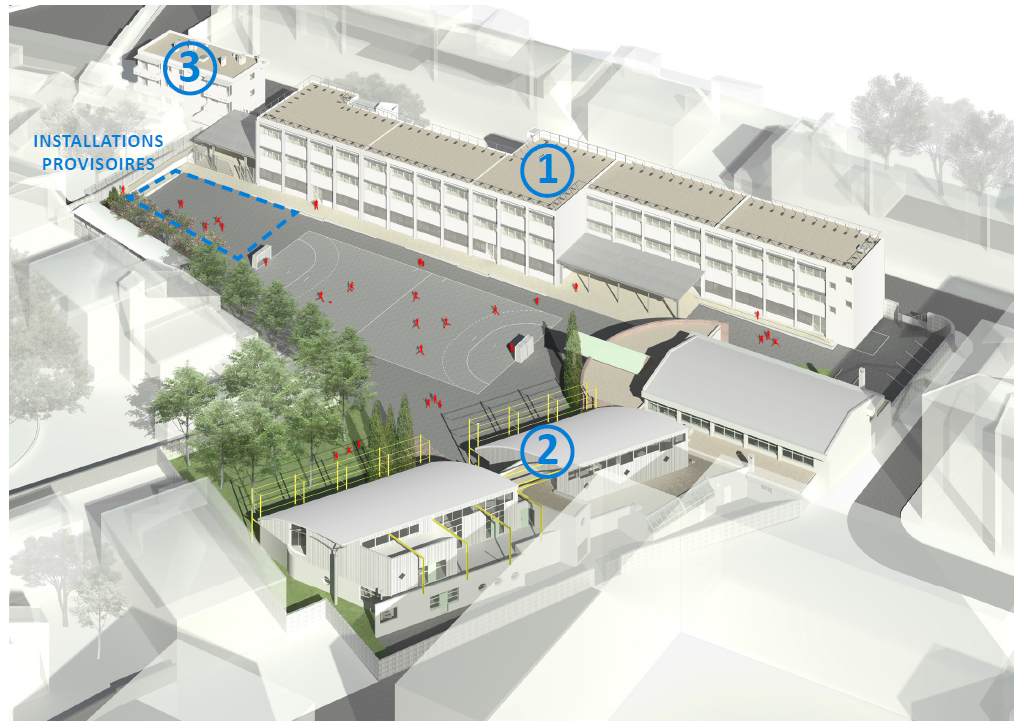

- La réhabilitation du bâtiment principal (1)
- L’amélioration énergétique et thermique de ce bâtiment
- La rénovation partielle des autres bâtiments (2 et 3)
- La mise en accessibilité du collège

Déroulement des travaux :

PHASE 1 :
- Démolition du portique d’entrée et de l’auvent de la cour
- Mise en place d’une première série d’installations modulaires dont sanitaires
- Désamiantage du bâtiment 1 et démolitions diverses en rez-de-chaussée du bâtiment 1 (aile est)

PHASE 2 :
- Restructuration du bâtiment 1 par demi-niveau
- Adaptation des installations modulaires en fonction des besoins
- Démolition de la loge
- Aménagements extérieurs dont création des nouveaux auvents
- Réhabilitation partielle du bâtiment 3

PHASE 3 :
- Restructuration partielle du rez-de-chaussée du bâtiment 2 (aile sud)
- Dépose des installations modulaires
